1977年,北京地铁二期工程结构基本完成,进入装修阶段。在大功即成,胜利在望的时刻,京城铁军又迎来一项光荣艰巨的任务——建设北京二环路。
北京市的二环路处于市区交通网的核心位置。基建工程兵北京指挥部承担了自东便门向北经朝阳门、东直门、安定门、德胜门、西直门、阜成门至复兴门,全长23.3公里。并建有建国门、朝阳门、东四十条、东直门、安定门、德胜门、西直门等立交桥。通过这个路段与东二环相连接,使之成为一条完整的二环路。
二环路工程由北京市政府投资,北京市市政设计研究院设计。,基建工程兵第6支队(原铁12师)承担安定门桥以西路段施工,第7支队(原铁15师)承担安定门桥以东路段施工。工程全线于1978年1月起先后开工,1980年12月24日除东四十条立交桥、德胜门东桥和西直门北桥外,全线开通。
二环路全部建在地下铁道之上,快车道利用地下铁道的加强层,左右各3条行车线。因此,该工程的施工,主要是完善快车道、两侧慢车道和人行便道以及附属隔离带。
外圈慢车道一般宽6米,内圈慢车道一般宽7米。路面结构,面层为3厘米厚的沥青石屑,中层为7厘米厚的碎石层,底层为20厘米厚的级配砂石。慢车道外侧为人行方砖步道,宽度为3米。
7座立交桥是:
1、建国门立交桥
该桥位于东二环路与建国门大街交汇处,建于地铁建国门车站之上。西接长安街,东接东郊工业区和东三环。由基建工程兵第63大队(原铁73团)施工。工程于1977年4月21日开工,1978年12月10日东西快车桥通车,1979年10月1日全部竣工。工程总造价806.5万元(当时币值)。
2、 安定门立交桥
该桥位于东城区安定门旧址,南北向与安定门内外大街贯通,北二环路东西向在下层通过,建于地铁安定门车站之上。由基建工程兵第53大队(原铁58团)施工。工程于1978年12月开工,1980年10月1日竣工。该桥为双层完全互通式环形立交桥,东西长515米,南北长200米,中间环岛为103米x57米。东西两桥结构形式相同,互相对称。桥梁面积2183平方米,道路面积25654平方米,立交雨水泵站254平方米,立交变电室172平方米,绿化换填土14271立方米。工程总造价688.7万元(当时币值)。
3 西直门立交桥
该桥位于原西直门旧址,东连新街口豁口,西至白石桥,南接阜成门,北通学院路,是市内连接西北郊和西北二环路的交通枢纽。南北长450米,东西长540米,占地面积4.5公顷。是三层快慢车分行上环岛完全互通式立体交叉工程。由基建工程兵第52大队(原铁57团)及其改编后的北京城建一公司施工。工程于1978年12月10日开工,主桥于1980年12月20日建成通车,北立交桥(支线桥)于1984年9月25日竣工。工程总造价2026.96万元(当时币值)。
该桥由4座匝道桥、2座慢行桥、12座环形桥、1座支线桥组成。桥面共计13454平方米,路面共计62625平方米。该工程建成后,每小时最大通行量,机动车为6000余辆,非机动车为20000余辆,是当时技术含量最高,施工难度最大的立交桥,也是当时亚洲最大的立交桥。
4、 朝阳门立交桥
该桥位于朝阳门旧址,东西向与朝阳门内外大街贯通,横跨东二环路,建于地铁朝阳门车站之上。由基建工程兵第61大队(原铁71团)施工。工程于1979年3月10日开工,1980年10月31日竣工。工程总造价为315.76万元(当时币值)。
该桥立交形式为双层完全互通式上环岛形,南北两桥结构形式相同,呈对称关系。桥梁总面积1872平方米,施工总面积27146平方米。
5、德胜门立交桥
该桥位于德胜门箭楼南侧,南与德胜门内大街及鼓楼西大街相接,向北环行德胜门箭楼与跨河桥相通,二环路东西向在下层通过。由基建工程兵第54大队(原铁59团)及其改编后的北京城建二公司施工。工程于1979年5月开工,西桥于1980年9月竣工,东桥于1984年9月25日竣工。该桥立交形式为双层完全互通式上环岛形,东西两桥结构形式相同,互相对称。桥梁面积2200平方米,道路面积30500平方米,立交变电站176平方米,立交管理房120平方米,桥梁工程总造价549.9万元(当时币值)。此外,还完成上水管、煤气管、电力方沟、电讯管、污水管等地下管线的埋工程投资337.9万元。总计完成投资887.8万元(当时币值)。施工中因德胜门箭楼是否拆除问题(现箭楼已被保留),先后三次改变设计,致使工期一再延长,长达5年4个月才全部竣工。
6、东直门立交桥
该桥位于东直门旧址。东西向与东直门内、外大街贯通,东二环路南北向在下层通过,建于地铁东直门车站之上。由基建工程兵第62大队(原铁72团)施工。工程于1979年10月1日开工,1980年7月15日竣工。该桥立交形式为双层完全互通式上环岛形,全长534.78米,由南北两桥组成,两桥结构形式相同,相互对称,中心距75米。每座桥平面尺寸为东西长51.5米,南北宽21.5米,桥梁总面积1875平方米。
7、东四十条立交桥
该桥位于东四十条西口与西二环连接,西联东四十条大街,东联工人体育场北路,建于地铁东四十条车站之上。由基建工程兵第61大队(原铁71团)施工。工程于1980年6月10日开工,1982年11月20日竣工。
该桥立交形式为双层完全互通式上环岛形,由南北两桥组成,两桥结构形式相同,相互对称。南北两桥均为现浇钢筋混凝土四跨连续肋板梁,总长46.50米,钢筋混凝土刚性桥面,桥梁总面积1875平方米。道路工程包括快车道、慢车道、四角匝道、东西放射线及其南北慢车道、桥区小方砖步道等。总施工面积38907平方米。
建设北京二环路,是京城铁军由地下到地上、由地铁到市政的历史性转变。工程时间紧、任务重、技术新、质量标准高。特别是立交桥,在国内尚属首次。
为了确保二环路工程的顺利完成,基建工程兵北京指挥部成立了由黄英夫主任为总指挥的工程指挥部,加强对工程的组织和协调。工程开工后,指挥部党委的主要成员分别带领工作组到施工现场蹲点,逐个单位了解部队的思想和施工情况,发现问题就及时解决。指挥部领导和机关的行动,给各支队、大队作出了榜样,参施单位都组成了由党政主要领导挂帅的工程指挥所,对工程实行面对面的组织指挥。
6支队(原铁12师)党委采取了领导干部上一线,分工包干保重点的措施。分工支队长陈玉平抓德胜门立交;支队政委吴金城抓安定门立交桥;副政委蔡学福和总工程师张梦勋抓西直门立交桥(含西直门北支线桥)。根据北京市决定西二环"10.1"开通到车公庄,年底开通到西直门南便线的要求,6支队于5月9日在现场召开了支队、各大队和机关司、政、后领导会议,沿线逐段检查任务落实情况,研究具体落实方案。最后确定:"7.1"完成到车公庄,"10.1"完成到西直门南便线。由于领导认识明确决心大,施工组织措施有力,西二环提前2个月开通,为整个二环路打响了第一炮。
7支队(原铁15师)党委为了圆满完成二环路工程任务,支队党委书记、政委刘训录,党委副书记、支队长林玉峰亲自带领30多个工作组深入基层和施工现场,对参加二环路建设的部队作工程动员。使支队上下团结一致,焕发出大干快上的积极性。支队机关和各大队领导纷纷下基层、上一线,带头奋战在二环路工地上。
建国门立交桥是二环路首个开工的立交桥,是我国第一座快慢车分行的现代化交通枢纽。在前线总指挥、支队副政委孔庆智的精心组织指挥下,1977年5月9日开工,仅用了7个半月的时间就开通了东西大道。
12月10日上午,在立交桥上举行了隆重的通车典礼。中共北京市委、市革委会负责同志,有关部门和参加施工的部队指战员3000多人参加了典礼大会。
6支队在西线西二环的首战告捷,7支队在东线建国门立交桥的首个建成通车,对二环路其它各桥各段施工是一个极大的鼓舞,全线指战员的精神为之大振,这是全体参施人员艰苦奋战的结果。
事实向人们说明,这支长期从事地下铁道施工的英雄部队,也能创造出地上道路工程建设的奇迹。
52大队(原铁57团)承担的西直门立交桥,占地4.5公顷,南北450米,东西540米,有19座桥组成,连同地下地铁车站共有5层,高度32米,相当11层楼房的高度。如果用传统的混凝土灌注方法,光搭脚手架的杉木杆,集中全大队的材料都不够用。

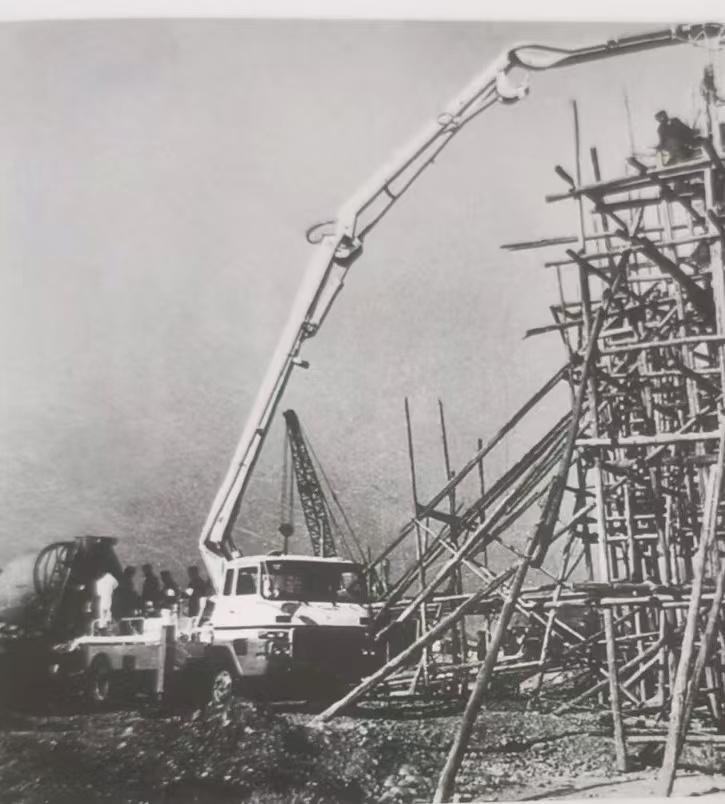

为了解决这一难题,大队在上级的支持下,从日本进口了一台混凝土输送泵车,省去了过去用的杉木杆、脚手架、下灰槽,不但减少了施工材料,还大大节省了人力,提高了工效。这个大队还对混凝土的养护、钢板桩的拔出(原来是震动拔桩,后改为射水拔桩)等数十项施工工艺、工法进行创新改革,提高功效几十倍。在西直门立交桥施工中,由于立交桥是在地下铁道车站结构完、基坑回填土完工后才确定修建的,为防止地基下沉,主桥部分采用桩基础。经设计、施工单位研究后,决定采用旋喷桩基础。利用钻机把带有喷嘴的注浆管钻入土层中,以高压泵将水泥浆以20兆帕左右的高压从喷嘴中喷射出来,形成柱体,以加固地基,提高地基的抗剪强度,改善土的变形性质。由于52大队在施工中广泛采用新技术、新工艺、新设备,提高了工程质量,西直门立交桥被评为全优工程。

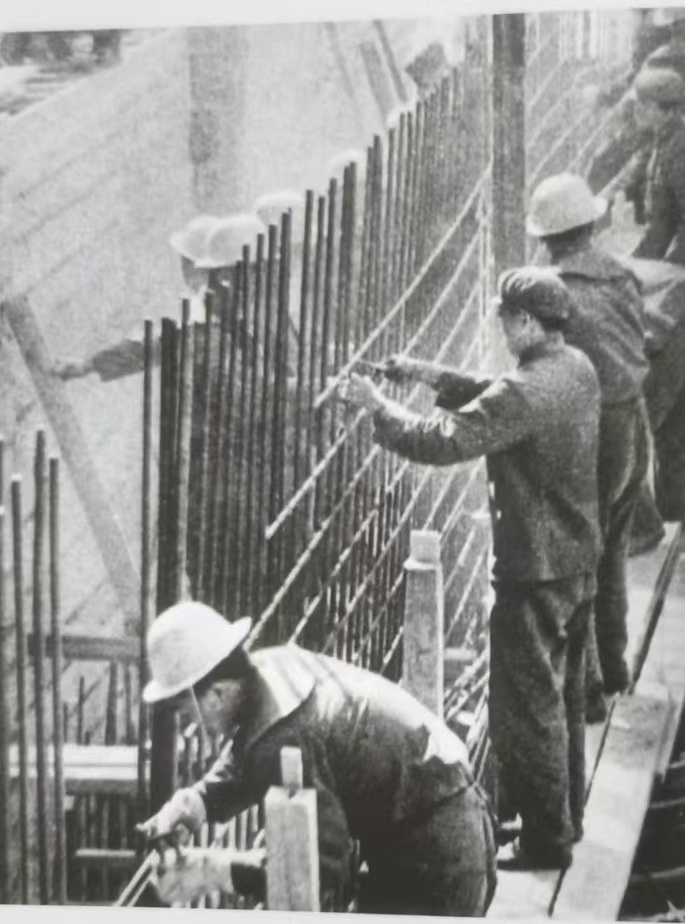

63大队承担我国第一座立交桥﹣﹣建国门立交桥的施工任务。在施工中坚持"百年大计,质量第一"的方针。为了掌握水泥的正确配比,先后做了196组、700多块的混凝土试件,给施工提供了精确的数据和详细的资料。在主体桥墩结构支模时,他们改用钢丝绳代替方木做斜撑,以拉力代替撑力,改变受力方向,保证了模板的稳定和不变形,既节省了木材,又提高了工效。架设桥梁时,他们采用了先进的胶囊成孔预应力高强度钢丝后张法,使桥梁承受更大的压力,而且造价低,省钢材。

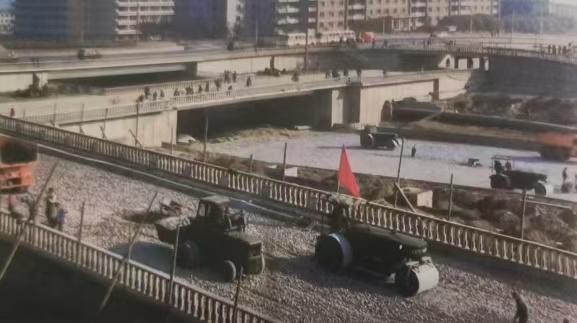

在道路施工中,指战员严格按照施工程序进行,先将路床整平压实,然后,根据设计填筑底层材料再压实,经测量放线砌筑好道牙,再进行面层施工。混凝土路面施工方法与加强层路面施工相同,沥青混凝土分两层施工,先铺设35~5厘米厚的粗粒式沥青混凝土路面做垫层,压实整平后再铺设2.5~4厘米厚中粒式沥青混凝土做面层。随摊铺随压实。开始采用人工摊铺,压路机压实;后来使用进口的摊铺压路机施工,从而有效地保证了工程质量,减轻了劳动强度,提高了工作效率。
在二环路施工过程中,由于加强了对科技工作的领导,广泛发动群众,大搞技术革新,全部队实现和推广技术革新100多项,为国家节省了大量的建设资金。设计人员走出办公楼,修改了地铁加强层和出入口的方案,可以节省投资3187万多元,拆迁房屋由9万多平方米减少到3万多平方米,节省新建房屋10多万平方米。节约水泥125000吨、钢材4200多吨。
北京二环路北半环上的立体交叉和机动车道,自建成通车以来,对缓解城市交通拥挤和提高车辆运行速度,发挥了极大的作用。它标志着首都的交通,开始从平面交叉向立体交叉发展,这是北京向现代化城市迈出的可喜一步。
北京市原来的道路系统很不完善,路网稀,路面窄、卡口多,加上缺乏一个完整的环路,致使郊区对角方向交通和远途过境交通不得不从城内穿行,加重了城区交通的负担。据了解,当时北京已有汽车13万辆,自行车超过了300万辆,市区主要道路平均行驶速度每小时仅20公里。解决交叉路口上车辆拥挤的问题,已刻不容缓。
现在,人们驱车行驶在二环路的时候,就会看到一条宽阔平坦的大道在古老的城墙基上向远处伸展,机动车线上的车队川流不息。如果站在二环路的立交桥上眺望,即可见各种车辆南来北往,东西穿行,各自沿着规定的路线顺利行驶,构成了一幅秩序井然的交通运行图。以复兴门为例,它每小时通过的各种机动车辆就达3100辆,自行车仅东西向就有15000辆,这么多的车辆在这里行驶,毫无拥挤之感。其实,它的机动车交通量还可以增加到三倍。更为壮观的是西直门立交桥,人们来到这里,一座三层转盘式立交便展现在眼前,桥上桥下各种车辆如梭似箭。(旧桥已经拆除新建)在立交桥的下面是地下铁道的交叉双层车站,这里将成为首都重要的交通枢纽。
二环路上的立体交叉,除承担交通运输的任务外,还是城市建设的组成部分。它通过高低起伏的现形、建筑物的艺术处理和绿化、照明的美观安排,使城市环境更加协调美观。
二环路的建成,二期地铁的开通,使北京内城的交通,沿着古老城基础地上地下连成一片,北京的交通秩序出现了现代化的新面貌。这是京城铁军对北京市交通发展的又一重大贡献。
(根据基建工程兵北京指挥部历史资料整理)
